八亿时空新厂动态

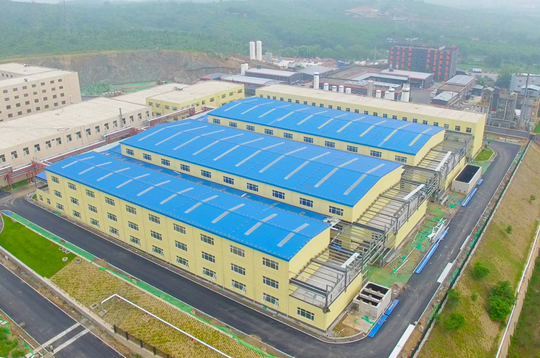

新厂建设已进收官阶段,各项工作正在加紧建设中,截至目前:
(一) 土建工程方面,诸如一期合成车间、混配和提纯车间、生产控制中心、库房及配套的消防泵房、锅炉房、污水站等已完工;
(二) 一期厂区道路、绿化已经成形,照明正在施工,8月中旬外围工程全部完成;
(三) 工艺设备安装,提纯釜车间已具备试生产条件,合成车间、洁净厂房正在加紧施工,计划9月底完工,10月份具备试生产条件;
(四) 其他配套工程,污水站正在安装污水处理设施,锅炉已安装,正在报备验收,8月底具备为试生产配套功能。
